居家装修的流水进程注意事项

时间:发表于 2017-11-18 10:37

一、装修的步骤

 1前期设计--2主体拆改、封阳台--3水电改造--4木工--5贴砖--6刷墙面漆--7厨卫吊顶--8橱柜安装--9木门安装--10地板安装--11铺贴壁纸--12开关插座安装--13灯具安装--14五金洁具安装--15窗帘安装--16拓荒保洁--17家具进场--18家电安装--19家居配饰(软装饰)完成 , 大致是按照这19步完成的。

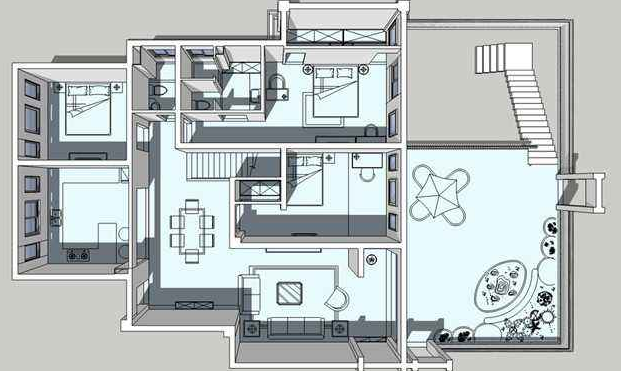

(一)前期设计

同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。


在前期设计中,朋友们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:1、明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积,各个方面涉及到的都要进行测量一遍;2、明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。

(二)主体拆改、封阳台

进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。

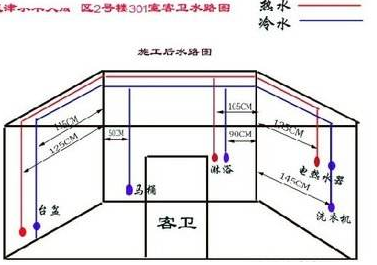

(三)水电改造

水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。

主要包括:1、看看油烟机插座的位置是否影响以后油烟机的安装;

2、看看水表的位置是否合适;

3、看看上水口的位置是否便于以后安装水槽;

4、看看洗衣机接水口以及出水口是否便于以后安装洗衣机。
  对于橱柜的第一次测量,稍微有经验的朋友完全可以自行完成。水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。


(四)木工

木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。基本出场原则是——谁脏谁先上。“谁脏谁先上”也是决定家装顺序的一个基本原则之一。

(五)贴砖

在“瓦工老二”作业的过程,还涉及以下三个环节的安装:1、过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。2、地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。所以,朋友们在开始逛建材的时候,应该赶早儿买地漏。3、油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。“瓦工老二”离场,这时候可以约橱柜第二次测量了,准确地说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。

(六)刷墙面漆

“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的朋友们,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。


(七)厨卫吊顶

橱柜吊顶作为安装环节打头阵的,还是在延续对家的“包装”。现在厨卫吊顶基本都是专业的集成吊顶公司在处理,集成吊顶含灯、排风扇、浴霸等。


(八)厨柜安装

吊顶结束后,可以约橱柜装修安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。
很多朋友们厨卫吊顶选择防水石膏板配合防水漆,装修队报价一般在120元以上每平米,比一般的铝扣板、PVC扣板吊顶都要贵。石膏板吊顶从视觉上看起来比较平整,但是以后顶面水管一旦出现问题,或者楼上漏水需要楼下配合维修等,石膏板吊顶就要整体拆除,比起扣板吊顶费事得多。所以,大家在选择石膏板吊顶的时候还需慎重。


(九)木门安装

在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸。事先应该准备好相关五金。
  如果你想让木门厂家安装窗套、垭口的话,在木门厂家测量的时候也要一并测量,并在木门安装当天同时安装,同时应考虑将大理石窗台的安装时间向后错,排在窗套安装之后。备注:木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家装修就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高——好看。

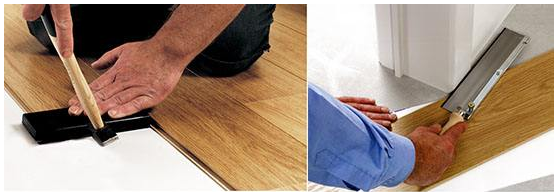

(十)地板安装

在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:
  1、地板安装之前,最好让厂家装修勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议地面找平或局部找平,这个最好以地板厂家的实际勘测为准;
  2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
      3、地板安装时,有条件的话,地板的切割一定要在走廊。


(十一)铺贴壁纸

在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了,顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。


(十二)开关插座安装

(十三)灯具安装

 装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光——感觉不错。

(十四)五金洁具安装

之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
  前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美;第一次在家里新装的马桶出恭,都会很有成就感,给它起个不错的名字——“处女座”。

(十五)窗帘安装

窗帘的安装标志着家装的基本结束

(十六)拓荒保洁、

拓荒保洁之前,不要装窗帘,记得“解说窗帘”那篇帖子里提醒过大家。拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便拓荒保洁能够彻底的清扫。


(十七)家具进场

关于家具的购买时间,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。所以,有些朋友们在装修还没开始之前,已经急着把家具都订了,个人感觉没什么必要。

(十八)家电进场、

到了这时候,家电该进场的进场,该安装的安装,准备入住了!

(十九)家居配饰(软装饰)

 家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等等等……总之,入住之后,你就可以自由发挥了。

 二、装修过程的两种划分

  读过第一节的朋友们可能觉得有些乱,为了便于大家进一步理解这20步以及期间夹带的一些需要注意的环节,在前面那20个步骤的基础上,又加进去10个,具体如下:
  1办理开工手续——2自行测量——3前期设计——4主体拆改、封阳台——5木门厂家装修测量——6橱柜第一次测量——7水电改造——8卫生间防水——9主料进场——10木工——11贴砖(安装窗台、地漏)——12安装油烟机——13橱柜第二次测量——14刷墙面漆——15厨卫吊顶——16通煤气——17橱柜安装(同时安装水槽、煤气灶)——18木门安装——19地板安装——20铺贴壁纸———21开关插座安装——22灯具安装——23五金洁具安装——24窗帘杆安装——25拓荒保洁——26家具进场——27家电安装——28家居配饰(软装饰)——29搬家;
